A través de un equipo técnico profesional, brindamos a nuestros clientes recomendaciones específicas para la selección de equipos y un servicio posventa integral, ganándonos así la confianza y el reconocimiento de nuestros clientes.


Importación de encimeras prefabricadas de cuarzo y superficie sólida desde China: personalización, hitos clave y control de riesgos.
Para los contratistas extranjeros que importan encimeras de superficie sólida terminadas de China por primera vez, esta decisión representa más que un simple cambio de proveedor de materiales. Se trata de un modelo de entrega de proyectos diferente. En lugar de enviar losas o láminas para su fabricación local, las encimeras se pueden detallar, cortar, cantear, ensamblar, pulir, probar, inspeccionar y embalar en China, quedando solo el posicionamiento, la conexión y un acabado mínimo en la obra.
Con una planificación adecuada, este enfoque puede reducir la fabricación local, controlar los costos en mercados con alta demanda de mano de obra y mejorar la uniformidad en grandes proyectos residenciales, hoteleros y comerciales. Sin embargo, si los planos, el mobiliario, los componentes adyacentes, los detalles de fabricación, el embalaje y la logística no se han definido con la suficiente antelación, incluso un pequeño cambio dimensional o constructivo puede ocasionar retrabajos, variaciones de color, pedidos de reemplazo y retrasos en el cronograma.
Esta guía describe el proceso completo, desde la evaluación de proveedores y la coordinación del diseño hasta el envío de exportación y la instalación en obra, y explica los detalles que con mayor frecuencia se pasan por alto en los proyectos de encimeras de cocina y baño.

1. ¿Qué tipo de proveedor debería elegir un importador que compra por primera vez?
La selección de proveedores no debe basarse únicamente en el precio unitario. Deben evaluarse tanto la empresa como su sistema de servicio y el equipo del proyecto.
Analice la empresa: ¿puede ofrecer una solución completa?
Siempre que sea posible, elija un fabricante con capacidad tanto para la producción de materiales como para la fabricación de productos terminados, idealmente en la misma planta o bajo el mismo sistema de gestión directa. Gelo fabrica losas de cuarzo y láminas de superficie sólida, y también encimeras terminadas en ambos materiales. Su amplia gama de productos permite que un mismo equipo de proyecto coordine encimeras de cocina de cuarzo, encimeras de baño de superficie sólida, fregaderos integrados, lavabos, revestimientos y otros componentes personalizados como un solo paquete.
Este modelo integrado ofrece varias ventajas:
Un proveedor que solo suministra losas o láminas puede carecer de experiencia en ingeniería y fabricación complejas. Un taller dedicado exclusivamente a la fabricación puede tener menos control sobre el reabastecimiento, la coincidencia de lotes y la trazabilidad de los materiales. La fabricación integrada es especialmente valiosa para cocinas, baños, apartamentos, hoteles y residencias estudiantiles de gran volumen. Además, ofrece al proyecto mayor libertad para utilizar cuarzo cuando la dureza y la resistencia al desgaste son prioritarias, y superficies sólidas cuando se requieren juntas sin juntas visibles, lavabos integrados, termoformado o facilidad de reparación.
Evalúe el servicio: ¿el proveedor comprende la ejecución del proyecto?
Un proveedor de proyectos competente debe hacer más que simplemente cotizar una lista de cantidades. Debe revisar los planos de forma proactiva e identificar los riesgos de interfaz, entre los que se incluyen:
La capacidad de un proveedor para prevenir un problema antes de la producción suele ser más valiosa que su capacidad para solucionarlo posteriormente.
Evaluar el equipo: identificar al responsable del proyecto y el proceso de comunicación.
Los proyectos de construcción implican plazos largos y muchos participantes. Al principio, designe un líder de proyecto fijo y defina las funciones del personal de ventas, detalles técnicos, producción, control de calidad y logística. Acuerde quién se encargará de:
Todas las aprobaciones críticas deben documentarse por escrito de forma rastreable, en lugar de estar dispersas en mensajes informales.
2. ¿Cuándo se deben encargar las encimeras prefabricadas de cuarzo o de superficie sólida?
No existe una respuesta universal sobre si las encimeras deben encargarse inmediatamente después de la aprobación de los planos o solo una vez finalizada la construcción interior. El principio correcto es sencillo: la producción debe iniciarse únicamente después de que se hayan confirmado todas las interfaces que afectan a la encimera y se hayan realizado las verificaciones necesarias en obra.
Cuando tanto las encimeras como los armarios se fabrican en China.
Esta suele ser la configuración más fácil de controlar. Los conjuntos de encimera y armarios deben pedirse simultáneamente, lo que permite a las dos fábricas intercambiar directamente los planos aprobados. Deben coordinarse el ancho, la profundidad, la altura, la posición de los soportes, los detalles de acabado, los huecos para electrodomésticos y las tolerancias de instalación de los armarios. Para proyectos con diferentes tipos de habitaciones, se debe fabricar y aprobar una maqueta completa o un primer prototipo antes de la producción en serie.
Cuando los gabinetes y las encimeras se obtienen de diferentes países.
El fabricante de encimeras debe recibir el diseño final aprobado del proveedor de gabinetes, los datos de los electrodomésticos y las dimensiones de las interfaces antes de completar sus planos de fabricación. El paquete de planos debe incluir planos de planta, alzados, secciones, detalles constructivos, dimensiones de los recortes, perfiles de borde, ubicaciones de las juntas y tolerancias.
Si las paredes, las instalaciones o los armarios construidos en obra pudieran afectar a las dimensiones finales, conviene realizar un estudio topográfico antes de la producción. Los planos arquitectónicos iniciales o los bocetos conceptuales no constituyen una base fiable para la fabricación final.
Cuando el sitio está incompleto pero la producción debe comenzar temprano
Es posible realizar pedidos anticipados, pero el proyecto requiere una fase de diseño definitivo. El cliente, el diseñador, el proveedor de gabinetes y el fabricante de encimeras deben aprobar los planos de taller finales e identificar las interfaces fijas, las dimensiones ajustables y las áreas que requieren ajustes en obra. Las encimeras de pared a pared pueden requerir rebajes, zócalos laterales o márgenes de ajuste controlados para evitar que las variaciones en obra se transfieran directamente al componente fabricado en fábrica.
3. Lista de verificación de diseño que debe confirmarse antes de la producción.
Las encimeras principales, las piezas adyacentes y los accesorios deben planificarse conjuntamente y, siempre que sea posible, pedirse del mismo lote. Confirme al menos lo siguiente:

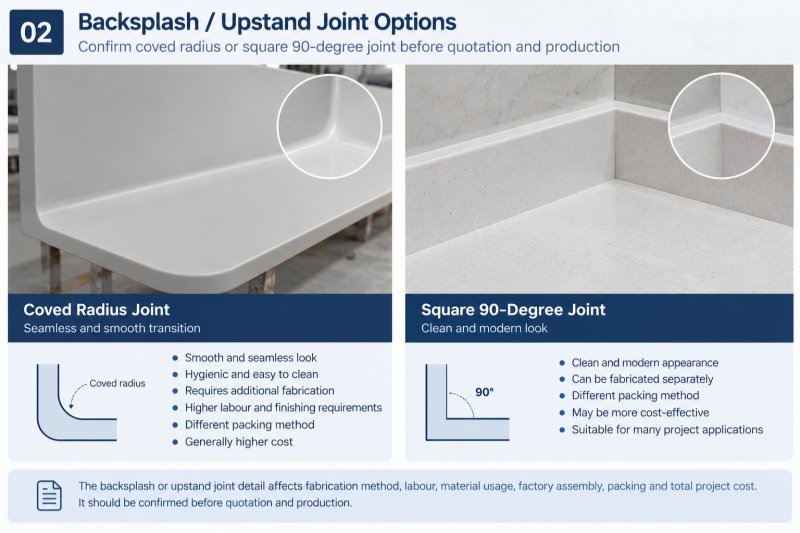

El detalle de la junta del salpicadero o reborde no debe considerarse una decisión estética menor. Un radio interno curvo y una junta cuadrada de 90 grados implican diferentes métodos de fabricación, mano de obra, materiales, procedimientos de montaje y acabados. Según el diseño, un salpicadero curvo puede requerir conformado, pegado, lijado y pulido adicionales, y también puede modificar las dimensiones generales y la rigidez del conjunto final.

Por lo tanto, el detalle seleccionado puede tener un efecto significativo tanto en el costo de fabricación como en el de embalaje. Una encimera y un protector contra salpicaduras curvos ensamblados en fábrica, de mayor tamaño, pueden requerir un embalaje más protector, un mayor volumen de caja y una manipulación diferente a la de los componentes embalados por separado para una junta cuadrada en obra. En proyectos con cientos de cocinas o baños, incluso una diferencia relativamente pequeña por unidad puede representar una diferencia sustancial en el presupuesto del proyecto. Por consiguiente, la construcción de la junta requerida debe confirmarse antes de la cotización final, la aprobación de los planos de taller y la autorización de producción.
Los productos con patrones, vetas, partículas, acabados oscuros o de alto brillo requieren un acuerdo adicional sobre la dirección de las juntas, la disposición de las losas o láminas y las expectativas de mantenimiento. Las vetas aleatorias, los pigmentos reflectantes y los acabados oscuros pueden hacer más visibles las juntas, las diferencias en el ángulo de visión y las irregularidades de la superficie. Estas consideraciones se aplican tanto al cuarzo como a las superficies sólidas, aunque los métodos de fabricación difieren. Por lo tanto, una imagen en pantalla nunca debe reemplazar una muestra física aprobada.
4. ¿Por qué los componentes de cuarzo y de superficie sólida adyacentes deben producirse en el mismo lote?
El cuarzo sintético y las superficies sólidas generalmente ofrecen una continuidad de color y patrón más controlable que la piedra natural, pero aún pueden existir ligeras variaciones entre lotes de producción. Por lo tanto, las piezas adyacentes deben producirse a partir del mismo lote de losas de cuarzo o láminas de superficie sólida y colocarse juntas en la fábrica. El cuarzo veteado también requiere una disposición direccional o de simetría deliberada; no se puede asumir que su patrón continúe automáticamente entre losas separadas.
En un proyecto real de encimeras de cuarzo para cocina y baño, el cliente encargó las encimeras principales del lavabo antes de que se confirmara el diseño completo del baño. Posteriormente se añadieron encimeras de cuarzo más pequeñas sobre los inodoros, aunque la idea original era que continuaran directamente desde las encimeras originales del lavabo.
Las encimeras de cuarzo originales ya estaban fabricadas, con tres bordes expuestos biselados y pulidos. Para crear una extensión adecuada, primero hubo que recortar el bisel terminado y preparar de nuevo la zona de unión. Unir las dos piezas terminadas sin este retrabajo habría dejado una ranura visible. El cuarzo es considerablemente más difícil de cortar y reacabar que las superficies sólidas y requiere herramientas de diamante especializadas, control de polvo, manipulación cuidadosa y repulido. Lo que parecía un simple corte recto implicó, por lo tanto, desmontaje, posicionamiento preciso, corte especializado, retrabajo de bordes, reencolado, pulido y protección de la obra. En un país con altos costes laborales, modificar una encimera de cuarzo terminada y crear una nueva unión puede suponer un coste adicional significativo.
El pedido adicional se realizó uno o dos meses después, por lo que no se podía asumir que el nuevo cuarzo coincidiera perfectamente con el lote original. Incluso cuando ambos lotes cumplen con la tolerancia de color del fabricante, puede apreciarse una ligera variación en el tono, las partículas o las vetas al instalar las piezas una al lado de la otra. El principio de que sean del mismo lote también es importante para las superficies sólidas. La información técnica pública de otro fabricante reconocido indica que incluso las láminas de superficie sólida y los fregaderos moldeados con colores coincidentes pueden presentar pequeñas variaciones debido a los diferentes procesos de fabricación y tolerancias permitidas. Esto refuerza la importancia de las muestras físicas y la planificación integral del lote para todo el proyecto.
La lección es clara tanto para la piedra de cuarzo como para las superficies sólidas: las encimeras continuas, los zócalos, los revestimientos de pared, los alféizares de las ventanas, las extensiones de la encimera del inodoro y todos los elementos adyacentes deben tenerse en cuenta durante el desarrollo del diseño, en lugar de añadirse individualmente una vez que las piezas principales estén terminadas.
5. El proceso completo desde la consulta hasta la instalación.
Paso 1: Descripción del proyecto y precalificación de proveedores
El cliente proporciona el país de destino, la aplicación, las cantidades estimadas, los tipos de habitaciones, los requisitos de color, los planos preliminares, la fecha de entrega requerida y el modelo comercial preferido. El proveedor presenta su perfil empresarial, su capacidad de producción, referencias de proyectos relevantes, su sistema de calidad, muestras y recomendaciones técnicas preliminares.
Paso 2: Presupuesto y revisión de la solución
La cotización debe especificar si cada elemento es de cuarzo o de superficie sólida, junto con la calidad del material, el color, el grosor, el tamaño de la losa o lámina, el alcance de la fabricación, fregaderos o lavabos, accesorios, embalaje, margen de desperdicio, maquetas, inspección, flete e Incoterms®. No compare únicamente el precio por metro cuadrado; compare el costo total del proyecto, incluyendo los productos entregados listos para su instalación.
Cuando se requieran protectores contra salpicaduras o zócalos, el presupuesto debe indicar claramente si la unión entre la encimera y el protector se basa en un radio curvo o en una junta cuadrada de 90 grados. Este detalle puede afectar significativamente la mano de obra de fabricación, el consumo de materiales, el montaje en fábrica, el acabado, el volumen de embalaje y la protección durante el transporte, por lo que no debe dejarse sin definir hasta el inicio de la producción.
Para proyectos de gran envergadura, el concepto de embalaje preliminar debe discutirse durante la fase de cotización y pedido, en lugar de una vez finalizada la fabricación. El proveedor debe comprender cómo se instalará y distribuirá el proyecto en obra para que el impacto del método de embalaje propuesto en la cantidad, dimensiones, manipulación y logística de las cajas pueda incluirse en el presupuesto del proyecto.
Paso 3: Aprobación de la muestra, el color y la mano de obra.
Apruebe la muestra física de color, el acabado, el perfil del borde, el aspecto de la junta y los detalles constructivos representativos. Los proyectos de gran volumen deben incluir una maqueta completa o un primer prototipo que abarque el ajuste del mueble, la encimera, el fregadero o lavabo, el zócalo y los recortes principales.
Cuando se especifique un protector contra salpicaduras o un reborde curvo, la maqueta o el primer prototipo también deberán demostrar el radio acordado, el aspecto de la junta, la calidad del acabado y la transición entre las superficies horizontales y verticales.
Paso 4: Diseño detallado y coordinación entre proveedores.
El fabricante de encimeras prepara los planos de taller basándose en las dimensiones finales de los muebles, electrodomésticos y la arquitectura. El cliente, el diseñador, el proveedor de muebles, el equipo de instalaciones electromecánicas y el instalador revisan el mismo conjunto de planos controlados. Todos los cambios deben consolidarse en un único paquete de revisiones controladas.
Paso 5: Estudio del sitio y congelación del diseño.
Cuando la fabricación final dependa de las condiciones del sitio, verifique que las dimensiones, una vez trazado el mueble, los sustratos de pared u otras estructuras críticas estén suficientemente completas. La aprobación del plano final, la confirmación de la cantidad y la fecha límite para modificaciones deben registrarse antes de que se inicie la producción.
Paso 6: Contrato, orden de compra y programa de producción
El contrato debe especificar los plazos de pago, las condiciones que dan inicio al plazo de entrega, los Incoterms®, los requisitos de calidad, el embalaje, las piezas de repuesto, la lista de documentos y los cargos por variación. Los Incoterms® asignan las obligaciones de entrega, los costos y los riesgos, pero no sustituyen un contrato de compraventa completo. Véase ICC Incoterms® 2020.
Para proyectos de gran envergadura que involucren varios edificios o plantas, la orden de compra también debe confirmar el principio de embalaje e identificación acordado. Si el contratista requiere la entrega o instalación por edificio, planta, apartamento, habitación o fase de construcción, esta información debe proporcionarse antes de que comience la planificación de la producción y el embalaje.

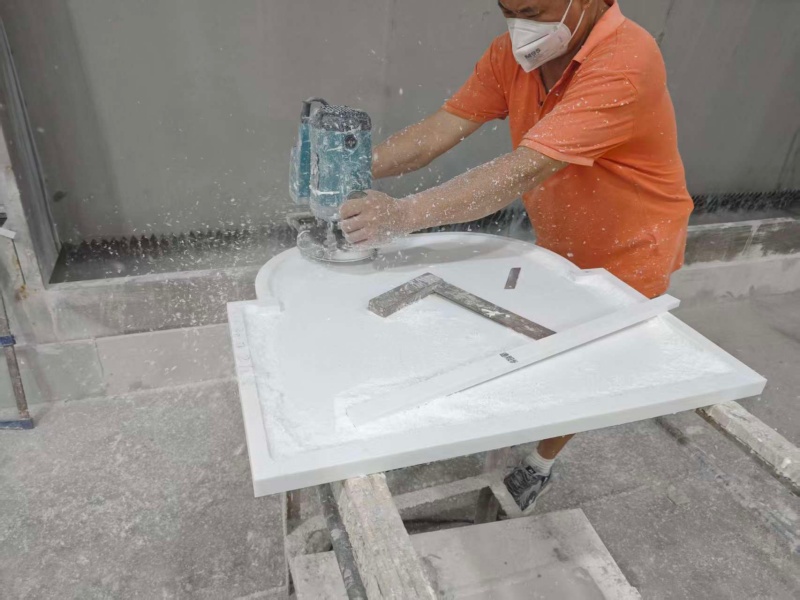

Paso 7: Reserva y fabricación del lote
La fábrica reserva los lotes necesarios de losas de cuarzo y láminas de superficie sólida, y optimiza la distribución según el tipo y la superficie de cada habitación. Los elementos de cuarzo se cortan, se les da forma a los bordes, se pulen, se taladran y se prueban con el equipo adecuado para el procesamiento de la piedra. Los elementos de superficie sólida también pueden termoformarse, unirse sin juntas, lijarse e integrarse con fregaderos o lavabos de superficie sólida. Los componentes continuos y contiguos deben compartir una identificación coordinada, una dirección de patrón uniforme y relaciones de juntas definidas.
Paso 8: Aprobación del primer artículo, inspección del proceso e inspección previa al envío.
Apruebe la primera muestra antes de la producción en masa. Antes del envío, verifique las dimensiones, tolerancias, color, cantidades, superficies, recortes, perfiles de borde, uniones, accesorios y etiquetas. Registre la inspección mediante fotografías, videos o un informe de inspección independiente. Los conjuntos complejos deben probarse en fábrica antes de desmontarlos para su embalaje.
La inspección también deberá confirmar que los detalles del protector contra salpicaduras/zócalo curvo o cuadrado se corresponden con los planos y muestras aprobados, y que la disposición final del embalaje es coherente con la secuencia de distribución e instalación acordada en la obra.

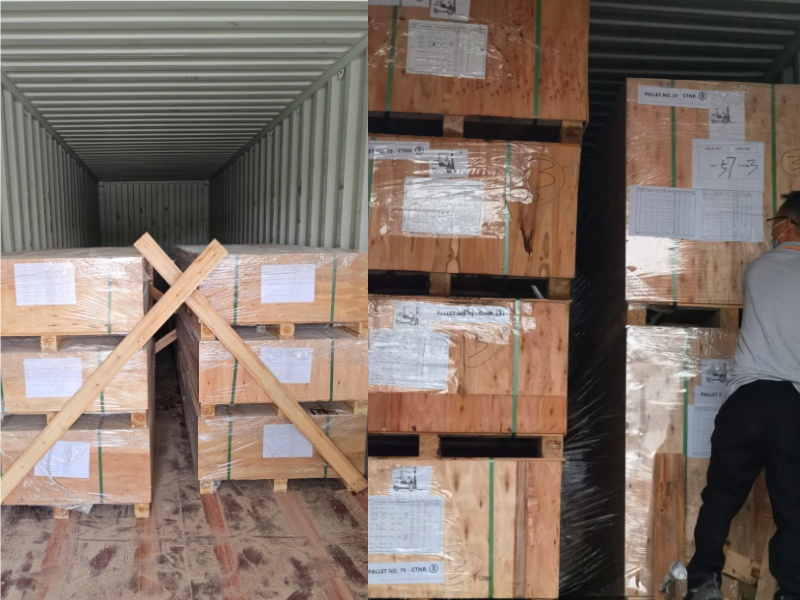

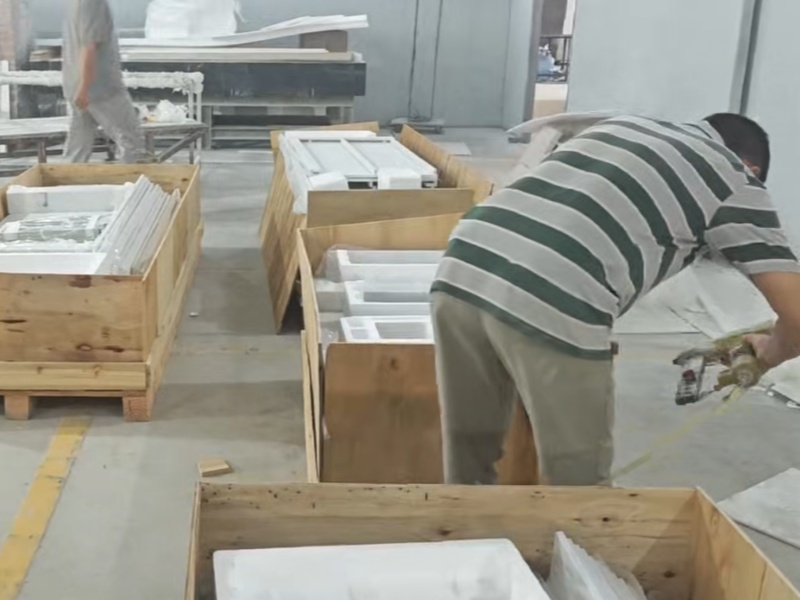

Paso 9: Embalaje especializado, carga de contenedores y exportación.
Las encimeras de cuarzo y superficies sólidas terminadas no se pueden embalar como las losas o láminas comunes. El cuarzo es pesado y rígido, y los conjuntos grandes de superficies sólidas pueden ser vulnerables en las zonas con recortes o secciones estrechas. Por lo tanto, las cajas o estructuras de transporte deben diseñarse teniendo en cuenta las dimensiones, el peso y las trayectorias de carga de cada componente. Las esquinas, los recortes y otros puntos débiles requieren una protección específica. Cada paquete debe indicar el número de habitación, el número de caja, el centro de gravedad, la dirección de elevación y la referencia de la lista de embalaje.
El transporte marítimo de contenedores completos también requiere una masa bruta verificada. Según el Convenio SOLAS, la masa verificada debe presentarse a tiempo para el plan de estiba del buque; sin ella, el contenedor no puede cargarse. Consulte la guía de la OMI sobre la masa bruta verificada de contenedores embalados (https://www.imo.org/en/OurWork/Safety/Pages/Verification-of-the-gross-mass.aspx).


Paso 10: Despacho de aduanas, instalación y aceptación final.
Antes de la llegada, el importador debe preparar el despacho de aduanas, los aranceles e impuestos, la descarga del contenedor, el almacenamiento y la entrega final. Antes de la instalación, confirme que los gabinetes estén nivelados, los soportes completos, las conexiones de plomería y electricidad listas, el sitio seco y las vías de acceso despejadas. Después de la instalación, inspeccione los niveles, las juntas, las uniones de silicona, el drenaje, los recortes, las superficies y la protección, y complete los registros de aceptación habitación por habitación.
6. Hitos clave y programa indicativo
Los siguientes plazos son orientativos, no compromisos fijos. La duración real depende de la cantidad, la disponibilidad de colores, la complejidad del diseño, el envío de muestras, la capacidad de producción, los días festivos, las reservas de buques, la ruta, el transbordo, las condiciones portuarias y el despacho de aduanas.
| Escenario | Duración indicativa | Entregable clave |
|---|---|---|
| Resumen del proyecto y precalificación de proveedores | 3–7 días | Breve evaluación preliminar de especificaciones y capacidades. |
| Presupuesto y aclaración técnica | 3–7 días | Presupuesto, alcance de la fabricación y modelo comercial |
| Preparación de muestras/colores y envío por mensajería. | 10–20 días | Aprobación física del color y el acabado |
| Desarrollo y aprobación de planos de taller | 1–3 semanas | Planos de fabricación finales, interfaces y tolerancias. |
| Maqueta o primer artículo, si fuera necesario. | 1–3 semanas | Aptitud física y aprobación de la mano de obra |
| Preparación de materiales y reserva de lotes | 1–3 semanas | Losas de cuarzo/láminas de superficie sólida del mismo lote y diseño de la producción |
| Fabricación de productos terminados | 2–5 semanas | Encimeras, fregaderos/lavabos y componentes adyacentes de cuarzo o superficie sólida. |
| Interfaz de inspección final, embalaje y reserva | 1-2 semanas | Informe de inspección, lista de empaque y documentos de envío |
| Transporte marítimo y transbordo | Normalmente de 3 a 7 semanas | Depende de la ruta y del puerto de destino. |
| Despacho de aduanas y entrega en el interior del país | De 3 a 10 días o más | Depende de los documentos y de la inspección. |
| Instalación y aceptación en el sitio | Específico del proyecto | Registros de instalación, lista de defectos y aprobación final. |
Para colores estándar, diseños sencillos y aprobaciones rápidas, calcule aproximadamente de 8 a 14 semanas desde la finalización del diseño hasta la llegada a destino. Los trabajos personalizados complejos, los colores especiales, los grandes volúmenes o los requisitos de maquetas pueden requerir de 12 a 18 semanas o más. Añada de dos a cuatro semanas adicionales de margen de tiempo, especialmente durante el Año Nuevo Chino, el Día Nacional de China, los días festivos del país de destino y los períodos de mayor actividad de envíos.
La fecha más importante del programa no es la del depósito, sino la fecha en que se aprueba y finaliza la información completa de producción. Si quedan pendientes colores, cantidades, planos, modelos de electrodomésticos o embalajes, el pago por sí solo no implica que el plazo de fabricación haya comenzado formalmente.
7. Consideraciones adicionales para proyectos de cocina y baño
Permitir el movimiento y proporcionar el soporte estructural adecuado
Las instalaciones largas, las que cubren toda la pared, las zonas de ventanas, las zonas de cocción y los voladizos grandes requieren márgenes de movimiento adecuados y un soporte fiable, de acuerdo con las especificaciones técnicas del material seleccionado. El cuarzo y las superficies sólidas presentan diferentes rigideces, pesos, comportamiento térmico, límites de luz y métodos de unión; los detalles de instalación de un material no deben copiarse automáticamente al otro. No se debe utilizar adhesivo para compensar la desnivelación de los armarios, y ninguna encimera debe cubrir un tramo sin soporte.
Base cada recorte en la plantilla final del equipo.
Las dimensiones de la página de marketing no son suficientes. Obtenga el modelo final y la plantilla de instalación para placas de cocina, grifos, dispensadores, accesorios de fregadero y electrodomésticos. Confirme los herrajes de fijación, el acceso para el servicio y la compatibilidad con el grosor de la encimera.
Ubicación de las juntas de ingeniería antes de la producción
Evite colocar las juntas en zonas de corte débiles, puntos de carga importantes, líneas de visión prominentes o áreas húmedas concentradas. También deben considerarse las dimensiones de transporte y el espacio disponible para la unión en obra. Las láminas estampadas requieren una continuidad precisa, mientras que no se puede asumir que las vetas aleatorias y las partículas grandes se repitan de forma idéntica de una lámina a otra.
Verifique la ruta de entrega antes de maximizar el ensamblaje en fábrica.
Un mayor ensamblaje en fábrica implica menos trabajo en obra, pero también genera componentes de mayor tamaño. Revise las puertas de los contenedores, los vehículos de reparto, los ascensores, las escaleras, los pasillos, las puertas y los radios de giro. Si es necesario, divida los productos en módulos transportables y coloque las uniones en ubicaciones técnica y visualmente adecuadas.
Establecer la identificación a nivel de habitación y la trazabilidad del embalaje.
Para apartamentos, hoteles y otros desarrollos repetitivos, vincule el tipo de habitación, el número de habitación, el número de producto, el número de caja y la revisión del plano. Sin este sistema, la simple clasificación puede consumir una cantidad considerable de mano de obra en obra.
Los proyectos de gran envergadura suelen incluir encimeras de cocina, lavabos de baño e islas de cocina de diversos tamaños, distribuidas en múltiples edificios y plantas. Para optimizar la descarga, la distribución y la instalación, es fundamental definir la estrategia de embalaje al realizar el pedido, en lugar de decidirla tras la fabricación. Es importante acordar si los artículos se embalarán por edificio, planta, habitación, apartamento o secuencia de instalación, y asegurarse de que cada caja y componente esté claramente identificado en la lista de embalaje y los planos aprobados. Una secuencia de embalaje bien planificada reduce la manipulación repetida, la clasificación en obra, la pérdida de piezas y el riesgo de daños durante el traslado de los materiales por el proyecto.
Materiales consumibles y de repuesto para la instalación del buque
Proporcione recortes del mismo lote, adhesivo adecuado para el material, piezas de reparación y accesorios necesarios para daños durante el transporte, ajustes en obra y mantenimiento futuro. Las superficies sólidas son relativamente fáciles de lijar, restaurar y reparar, mientras que las modificaciones de cuarzo acabado generalmente requieren herramientas especializadas para piedra y es posible que no se puedan restaurar visualmente de la misma manera. La planificación de repuestos debe tener en cuenta el material seleccionado, la escala del proyecto, la complejidad de la instalación y el plazo de entrega.
Defina el importador registrado y el punto de transferencia de riesgos.
El contrato debe identificar al importador registrado y asignar la responsabilidad de la confirmación del código HS, aranceles, IVA o impuestos equivalentes, gastos de destino, seguro, inspecciones, sobrestadías, detención y transporte de última milla. Las cotizaciones FOB, CIF, DAP y DDP no pueden compararse sin comprender el punto de entrega, el límite de costos y la transferencia de riesgo. Las reglas Incoterms® de la CCI (https://iccwbo.org/business-solutions/incoterms-rules/) proporcionan el marco reconocido para la asignación de estas obligaciones.
No deseche el embalaje inmediatamente después de la entrega.
Registre el estado del contenedor y el embalaje durante la descarga. Fotografie cualquier impacto, humedad o daño externo. Verifique las cantidades con la lista de empaque e inspeccione las dimensiones y las superficies antes de la instalación para poder diferenciar las responsabilidades de transporte, almacenamiento e instalación.
8. Cinco puntos de control de proyecto recomendados
Para evitar que un proyecto incompleto avance prematuramente, establezca cinco puntos de aprobación formales:
1. Aprobación de la capacidad del proveedor: Se acepta experiencia en fábrica, equipos, sistemas de calidad, equipo y entrega.
2. Aprobación de la muestra: Se han confirmado el color, el brillo, el estampado, el perfil del borde y el aspecto de las costuras.
3. Congelación del diseño: Armarios, electrodomésticos, piezas contiguas, recortes, uniones y tolerancias totalmente aprobados.
4. Aprobación del primer artículo: El primer conjunto completo o detalle crítico aceptado antes de la producción en masa.
5. Aprobación del envío: Cantidad, calidad, etiquetado, embalaje y documentación aceptados antes de la carga.
Antes de autorizar cualquier cambio propuesto, se debe evaluar su efecto sobre el precio, el plazo de entrega, el lote de material y los productos ya terminados.
Conclusión: El objetivo es resolver los problemas del sitio antes de que lleguen al sitio.
La principal ventaja de importar encimeras prefabricadas de cuarzo y superficie sólida de China no reside simplemente en el acceso a costes de fabricación competitivos. Se trata de la posibilidad de trasladar el diseño, el corte especializado, el acabado de los bordes, el montaje de prueba, el control de calidad y el embalaje modular de un entorno de obra impredecible a un entorno de fábrica controlado.
Los proyectos exitosos suelen compartir tres características: un proveedor integrado capaz de producir losas de cuarzo, láminas de superficie sólida y componentes acabados en ambos materiales; coordinación completa y diseño definitivo antes de la producción; y un programa realista para muestras, fabricación, envío, despacho de aduanas e instalación. La capacidad combinada de Gelo para producir piedra de cuarzo, superficie sólida y encimeras acabadas permite a los clientes seleccionar el material más adecuado para cada área, coordinando el proyecto a través de un único grupo de fabricación.
Para los contratistas que importan encimeras terminadas por primera vez, cuanto antes participe el fabricante en la coordinación de los muebles, sanitarios, electrodomésticos e instalación, menor será el riesgo de retrabajos, pedidos adicionales y costes imprevistos. Esto es especialmente importante en el caso del cuarzo: una vez finalizados el corte, el pulido de los bordes y la fabricación, cualquier modificación posterior resulta más difícil y costosa. Una aprobación previa a la producción completa y precisa suele ser menos costosa que cualquier acción correctiva posterior a la fabricación.
